日月其迈,时盛岁新。在这辞旧迎新的美好时刻,中国西电集团的建设一线喜报频传,西电新能源首个储能电站项目、年度首个山地风电项目、年度重点项目“湖南祁东县100MW农光互补项目”;西电智慧能源首个用户侧储能项目、首个校企合作绿色节能项目相继成功带电并接入电网。
2023年,我们积极响应国家的新能源政策,坚定不移地推进综合能源(新能源)项目的建设。从储能电站到山地风电,从农光互补到用户侧储能,每一个项目都凝聚了西电人的心血与汗水。西电人不断克服技术难题、应对市场变化、确保工程质量,用专业的技术、团结拼搏的精神打造精品工程,传递出中国西电集团对绿色、低碳、可持续发展理念的坚守。每一个并网的瞬间,都是对自然的敬畏和对未来的承诺。中国西电集团将继续秉承“团结奋斗、不负使命”的精神,探索综合能源(新能源)领域的新技术、新模式,为实现“双碳”目标贡献更多的力量,为点亮更多的城市与乡村,构建美好的绿色家园助力前行。

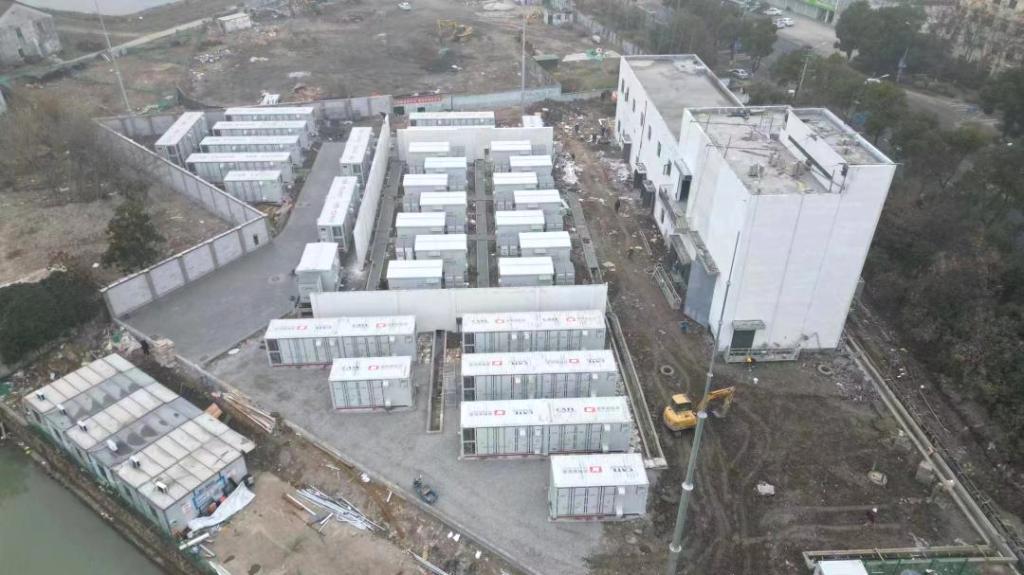

浙江菱湖储能电站项目顺利带电并网

由西电新能源承建的浙江菱湖储能电站项目带电并网。菱湖储能电站项目是浙江省“十四五”新型储能示范项目。位于浙江省菱湖镇工业园区,建设容量为50MW/ 100MWh,配套建设1座110/35kV升压站,储能区域由15个3.45MW/6.88MWh磷酸铁锂储能单元系统组成,每个储能单元包括1套3.45MW/6.88MWh储能电池子系统、1套3.45MW箱逆变一体机,总投资约2亿元。项目采用低谷时段充电,高峰时段放电模式,每天可以提供约100兆瓦时错峰电量,可同时满足1万户家庭一天的用电需求。项目团队组织协调多方力量,探索储能电站的施工建设经验。从设计对接、方案优化、设备供货、施工组织等多个方向加强协调联动,通过优化施工工序、调整工作时间、优化桩基布置和长度、专人跟踪设备生产进度等方法,保障项目的总体进度,优化施工工艺和项目成本,全力确保项目按时建成投运。

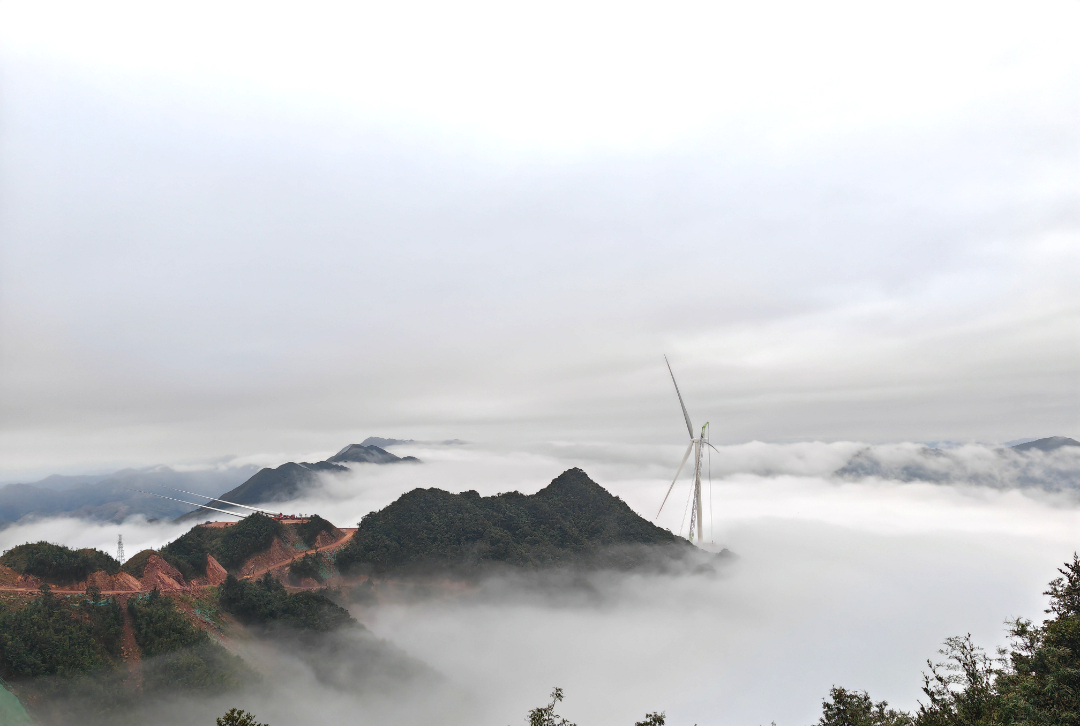

广西桐棉50MW风电项目(二期)并网

由西电新能源承建的广西桐棉50MW风电项目(二期)位于广西壮族自治区崇左市宁明县东南部十万大山自然保护区边缘的宝鸡岭浦龙山上,装机容量50 MW,本期建设8台6.25MW风力发电机组,场区总用地面积约800亩,包含一座110kV升压站、35kV间隔及8.99公里35KV集电线路。项目全部建成后,每年可为国家电网提供清洁电能14364万千瓦时,每年节约标准煤约4.36万吨,每年减少二氧化碳排放量约8720吨、二氧化硫排放量约697.6吨。每年还可减少大量的灰渣及烟尘排放,节约用水,并减少相应的废水排放,助力当地绿色发展。项目团队克服雨雾天气施工困难,注重当地生态植被保护,就可能出现的台风天气设置应急预案,以充分保障项目施工安全为准则推动项目建设。
2023湖南祁东县100MW农光互补项目并网投运

由西电新能源承建的祁东县100MW农光互补项目位于湖南省衡阳市祁东县,装机容量100MW。光伏场区共设置40个光伏发电单元,采用660Wp、665Wp单晶双面双玻光伏组件。项目通电后每年可为电网提供清洁电能140782.18MWh,节约标准煤约45894.99吨。项目团队有效组织人力物力,全力做好现场管理,成立党员突击队,充分发挥党员带头作用,严把工程质量和进度,成为国家能源集团湖南电力新能源有限公司祁东区域率先并网标段,也成为西电新能源历年来并网发电工期最短的项目。
中航来宝用户侧储能项目顺利并网

由西电智慧能源投资、建设、运营的中航来宝用户侧储能项目正式并网投运,标志着该司首个用户侧储能项目实现落地,也是该司积极探索综合能源全新领域的又一成功实践。项目落座于嘉兴市海盐县浙江中航来宝精工科技有限公司厂区内,总设计规模为1MW/2.15MWh。项目共配置了10台100kW/215kWh户外液冷一体式储能柜,接入厂区400V配电系统,并将储能电池模块组、电池管理系统(BMS)、双向逆变系统(PCS)、能量管理系统(EMS)、储能智能辅助控制系统、消防系统等集成于一体,采用智能组串式储能技术,实现智能充放电管理与智能预警,可高效、安全可靠运行。项目采用“低谷充电、尖峰放电、一天充放两次”的模式运行,预计每年可为企业提供近100万度的可持续电量,在有效降低企业用电成本,带来可观收益的同时,对于优化企业用能结构,提高能源电力系统安全、经济、稳定运行方面也发挥着重要作用,也将为企业打造“绿色工厂”进行绿色赋能。该项目的顺利投运,对于西电智慧能源继续进军用户侧储能市场,拓展综合能源应用场景具有良好的示范带动作用。

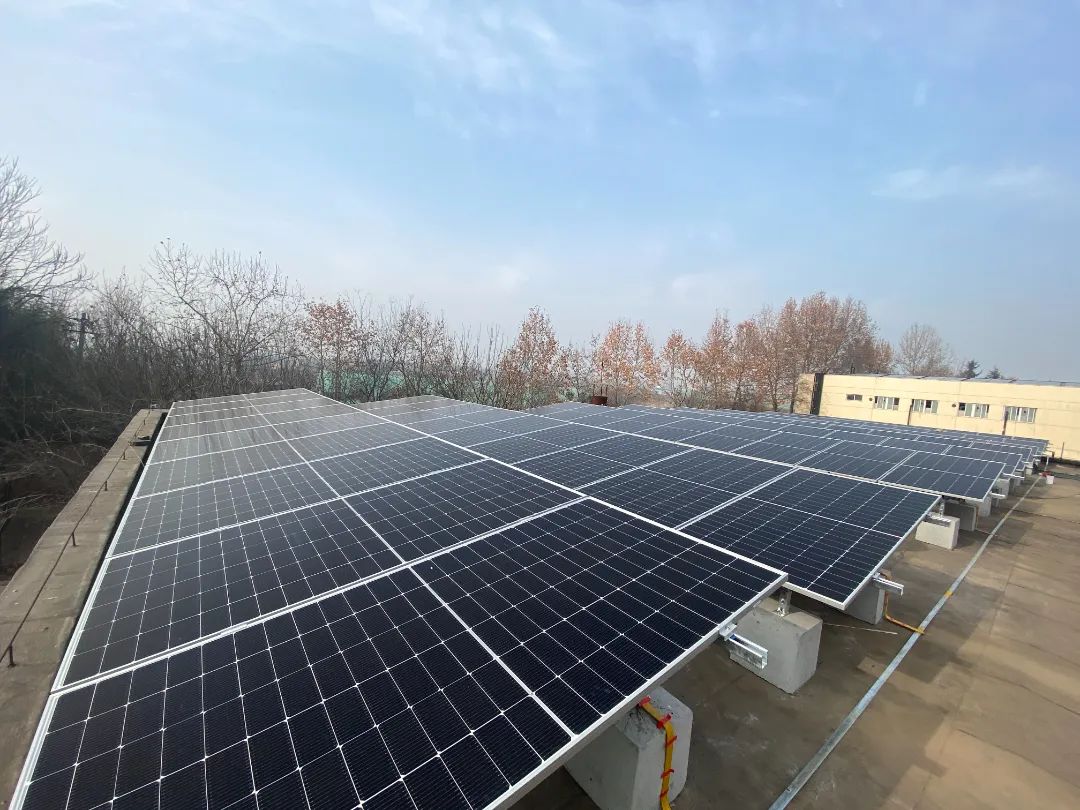

西北农林科技大学绿色节能项目正式并网投运

由西电智慧能源投资、建设、运营的西北农林科技大学绿色节能项目正式并网投运,标志着该司首个校企合作绿色节能项目实现落地。项目落座于西北农林科技大学北校区内,利用学校中水处理站锅炉房屋顶建设分布式屋顶光伏电站,实现局域光伏与建筑一体化发展。同时,将中水处理站水、电等能源消耗接入综合能源管控平台,并覆盖光伏发电系统各类型数据,进行实时采集、能耗分析、动态监测,实现示范区综合能源管理精细化,促进节能降耗。该项目光伏发电系统采用580Wp的单晶硅双面双玻组件,以“全额自发自用”模式并网,实现了对太阳能资源发电的全部消纳。项目运营期发电量近200万千瓦时,可减少排放二氧化碳1300吨,二氧化硫0.9吨,氮氧化物0.8吨,具有显著的环保效益。该绿色节能示范项目作为中国西电集团与西北农林科技大学校企合作的重要组成部分,通过“光伏+平台”模式,不仅有利于学校加快推动建筑用能电气化和低碳化,深入推进可再生能源在学校建设领域的规模化应用,对于加快推进超低能耗、近零能耗、低碳建筑规模化发展,提升学校新建建筑节能水平也具有重要意义,推动绿色节能技术覆盖校园、打造具有技术创新特色的综合性校园。
使命如磐,不能丝毫迟疑;重任在肩,岂敢须臾懈怠。在项目建设过程中,每一位西电建设者都牢记使命、共克时艰,彰显出勇毅笃行的时代风貌,为中国西电集团综合能源(新能源)项目积累更多建设经验,坚决落实“碳达峰、碳中和”目标,为实现公司高质量发展作出新的贡献。
